网络综合布线系统施工心得

时间:2018-07-31 15:14 来源:菲尼特编辑部 作者:小菲 点击:

  网络综合布线系统有很多值得学习的地方,这里我们主要介绍施工阶段的具体步骤和需要注意的地方,包括介绍网络综合布线系统建成后的验收工作等方面的问题。

  园区网规划完毕就步入了实施阶段,实施的全过程是十分复杂、烦琐的。尽管将会有很多意想不到的事情需要处理,但也必须将千头万绪理出一个大致的思路和流程。根据笔者亲身实践的经验,可将园区网的建设划分为十大步骤。

网络综合布线系统

  第一步:组织领导班子

  网络建设中,有许多深远的发展问题需要去考虑,也有许多迫在眉睫的琐碎事情需要去处理,因此必须成立一个相应的领导班子。这个领导小组要由单位的一位高层领导牵头负责,汇集各方面的人才,共同设计网络建设的每一个步骤,以做到心中有数,繁而不乱。

  现列出以下一些问题,供领导小组参考:

  (1) 进行可行性研究,规划园区网的布局,提出技术要求,为园区网工程立项。

  (2) 筹集资金。首先要根据各单位建网方案预算所需资金,再分别预算工程的每个阶段需要多少资金。

  (3) 确定园区网建成后准备开展哪些应用,与当前工作如何结合。

  (4) 与网络集成公司接触、咨询、取得帮助。

  (5) 具体工程实施的组织,各阶段时间的衔接配合。

  (6) 网络建成以后的运行、管理、服务等制度的建立。

  第二步: 筹集资金

  建设园区网所需的经费,不仅包括网络设备、网络软件、网络综合布线系统工程、场地建设,还包括网络管理员的培训。建设园区网所需费用与园区网的结构、规模、先进程度有关,具体可向网络集成公司询价,并可多家比较,就会得出具体的分项目工程报价。

  第三步: 招标

  招标前首先要进行可行性研究,明确园区网的规模、布局、应用要求等。招标书(或者可行性报告)要求列出单位的地下管道、电缆及楼宇布局;园区网建设目标与任务;网络结构与位置;网络设备要求(包括软件和硬件);网络综合布线系统要求以及对通信设备的要求等。

  第四步: 投标

  各集成公司会根据建网各单位的招标技术文件写出园区网及信息系统方案建议书,分别论述总体设计思想、主干网建设方案、网控中心和网络综合布线系统以及本方案的特点和选用设备的特点,并给出系统报价。

  第五步: 评标

  可以聘请有关专家组成评委会进行评标,建网单位应根据投标单位的情况,酌情选择。

  第六步: 订购设备

  按设备清单订购设备。如果是进口设备,涉及到进口申请、免税申请等事宜。

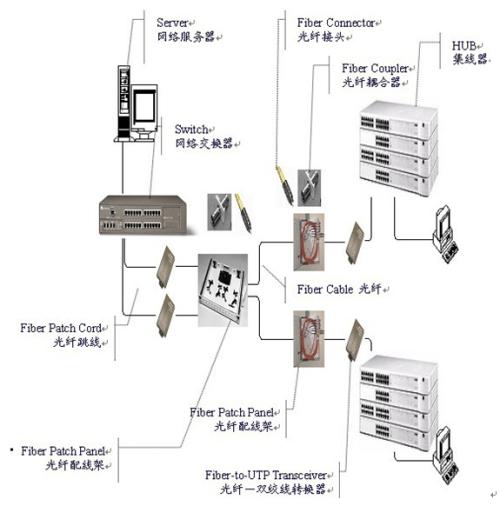

  第七步: 布线工程

  网络综合布线系统工程是园区网建设的重要组成部分,网络综合布线系统性能的好坏直接影响到网络系统的总体性能及日后发展。

  网络综合布线系统设计应按照“总体规划、分布实施、水平布线、一步到位”的原则进行。网络综合布线系统的主干线大多数都是设置在建筑物的弱电井中,更换和扩充比较省事,而水平布线是在建筑物的天花板内或PVC管槽内,如果要增加信息点数或更换水平布线,将会损坏建筑结构,影响整体美观。实际工程经验表明,新增信息点的造价,比设计时就考虑到要高出3倍。因此网络综合布线系统设计必须深刻了解用户现在和将来一段时间内在数量和质量方面的要求。

  园区网大楼之间的光纤尽可能一次性铺设,避免沟道的重新挖填,光纤在长度和芯数上都应留有一定的余量和备份,以备大楼拆迁、线路故障和宽带扩容。

  布线工程甲乙双方要签订施工协议书。乙方布线工程师勘测布线路由,由工程队施工。施工中要对园区网布放的光缆及光缆尾纤逐一测试,测试光缆有无断芯、光缆损耗、熔接损耗等。所布双绞线也要逐一测试,检查是否符合工程标准,并出具检测报告。

  第八步: 场地准备

  场地准备主要分为4个方面:

  (1) 楼宇设备间选址原则:到最远的布点不超过120米; 远离危险物品的堆放地; 避免火灾和水患的危险区; 要避开强电磁场的干扰。

  (2) 机房结构:要有一定的空间以利机器散热及人员活动; 要防止有沾灰的材料装修机房; 机房要有安全措施。

  (3) 机房环境: 对机房的温度、湿度有一定要求; 机房的空气要洁净,对电磁场干扰及照明度有要求,具体技术指标可以参考国家颁布的有关标准。

  (4) 电力供应: 要采用专线供电;电源要洁净,配置不间断电源,三相要平衡;中心线的残留电压要小,要有良好的安全地(大地);电源容量要留有余地。

  第九步: 安装调试

  网络综合布线系统工程和场地准备检查验收结束后,所订设备按计划到货,提货验货后,就要进行安装调试,具体有下面一些步骤:

  (1) 将计算机和网络设备拆箱上架,连接物理链路(双绞线和光纤)。

  (2) 为路由器、交换机、服务器配置软件。

  (3) 安装操作系统、网管软件。

  (4) 测试。对网络设备逐一单台测试,包括网络连接、交换机管理,然后再多台网络设备连接测试,测试路由器的网络连接功能和路由器的管理功能。对单台服务器进行网络测试,不同网络服务器之间的连接测试,不同操作系统的用户访问服务器测试。

  (5) 提交系统测试报告和初步验收报告,验收合格,安装调试告一段落。

  第十步:验收

  新建园区网安装调试结束后系统试运行一个月时,应对网络的运行状态、可用性、可靠性进行测试和评价。提交系统试运行测试报告和最终验收报告。甲乙双方签署正式验收报告,网络正式投入运行。
