本工程系在新建住宅小区红线内实施FTTH建设,由各用户接入点至每户家居配线箱建设用户光缆。
根据建设范围内小区用户分布情况,经过对小区内道路、建筑物及各种承载通信设施的建设路由进行详细勘察后,按照以上用户光缆设计原则,选择电信间、光缆交接箱位置及确定配线区所覆盖用户;确定用户光缆的建设路由、建设布局、建设容量及楼内光缆的分纤位置及入户方式。
FTTH工程施工要求
1、ODF光配线架安装
(1) ODF架安装位置、机面朝向应符合设计要求。
(2) ODF架安装垂直偏差应不大于3mm。
(3) ODF架相邻机架应紧密靠拢,列内机面平齐。
(4) ODF配置的尾纤及适配器型号为SC型号。
(5) 光纤连接线应布放应整齐,架内与架间应分别走线。
(6) 光纤连接线静态曲率半径应不小于30mm。
(7) 在安装ODF时,应参照安装手册,严格按照施工规范进行操作,其中适配器和光缆尾纤的安装序号详见图纸。
2、光缆成端接续
(1)光缆在机柜和家居配线箱内成端以便和其他设备连接(家居配线箱内如使用预成端的光缆,就不需要进行成端接续)。光缆进入电信间、设备间应选择安全的位置。当处于易受外界损伤的位置时,应采取保护措施。
(2)室内光缆在经过的走线架、拐弯点、等位置时,均应绑扎固定,并且排列整齐。上下走道或爬墙的部位应垫胶管,避免光缆受侧压。 其长度及光缆曲率半径应符合设计要求。
(3)光缆应在机柜内作终端,并在机柜内绑扎固定。光缆内的金属构件应与机柜保护接地装置接触良好。(保护地与防雷地)
(4)光纤成端应按纤序规定与尾纤熔接并在机柜内标示纤芯与用户对应关系。
(5) 光缆成端时,机架内应有尾纤及光跳线收容、保护装置,采用热熔技术对光纤进行端接。单芯光纤热熔接续,双向衰减平均值应小于等于0.06dB。
3、管道子管的敷设
本工程在孔径90mm 塑料管道内敷设塑料子管时应一次性敷设三根子管。子管不得跨手孔敷设,子管在管道内不得有接头。子管在手孔内伸出长度一般为100~200mm。本期工程不用的管孔及子管管孔应及时进行封堵。
4、管道光缆敷设
(1)施工之前应核对光缆长度、芯数及规格程式是否符合设计要求。
(2)根据设计文件要求选择光缆占孔位置,如设计没有确定,应根据先上后下,先两边后中间的原则选择管孔。
(3)光缆敷设时,必须有专人指挥,每个手孔应有人值守,听从指挥,按命令行事,防止出现小圈及不安全因素,人工敷设管道光缆的一次敷设长度不得超过1000m。
(4)在导放光缆时,光缆出手孔口圈应采取相应防磨措施,防止损伤光缆。
(5)敷设后的光缆应平直、无扭转、无明显刮痕和损伤,接头处留长应符合设计要求。
(6)光缆敷设完后应在手孔内固定。光缆出管孔15cm以内不应作弯曲处理,其他部分应紧靠手孔壁固定,固定之后的光缆的曲率半径必须大于光缆直径的15倍。
(7)光缆在每个手孔内都必须挂牌,挂牌应挂在明显位置,挂牌内容应反映光缆程式、走向。
(8)引入建筑物的线缆敷设完成后,在引入管两端应采取封堵措施。
5、楼内光缆敷设
(1)施工前应对路由进行仔细勘察计算,确定线缆的使用长度。应控制穿放速度,并在光缆盘处留有专人值守,防止光缆缠绕打结。
(2)入户光缆必须采用人工方式布放,在暗管、槽道内布放时,应分段布放,一次性牵引的长度不宜超过20米。
(3)入户光缆在拐弯或暗管、槽道衔接裸露处,需有人值守,以防止光缆扭曲、打结、擦伤。
(4)入户光缆布放时,牵引力应小于光缆短期受力限制的80%。
(5)入户光缆在暗管中穿放时应适当涂抹无机润滑剂或专用润滑油以减轻摩擦系数。
(6)使用暗管内的牵引线敷设入户光缆时,应将牵引线和入户光缆的加强构件相连。
(7)入户光缆沿槽道、桥架垂直敷设时,应在光缆的上端和每间隔 1.5m 处应固定,固定应松紧适宜;水平敷设时,在光缆的首、尾、转弯及每间隔5~l0m 处进行固定。
(8)室内光缆预留长度应符合下列要求。
1)光缆在配线柜(架)处光缆预留长度为3.0 m~5.0 m;
2)光缆在楼层光配线箱处预留光纤长度为1.0 m~1.5 m。
3)光缆在家居配线箱成端时,预留长度应不小于500mm。
4)用户光缆纤芯在用户侧配线模块不做成端时,应保留光缆布放时的预留长度。
6、光缆接续
(1)切割线缆、剥除线缆外护套应使用专用工具,避免损伤光纤或芯线绝缘层。
(2)接续前应核对线缆的端别、纤(线)序,接续后不得出现纤(线)序错接。
(3) 线缆端别及纤(线)序应作永久性标识。
7、光缆接头盒安装
(1)光缆加强芯在接头盒内必须固定牢固,金属构件在接头处应成电气断开状态。
(2)光纤预留在接头盒内时,应保证其曲率半径不小于30 mm ,且盘绕方向应一致,无挤压、松动。
(3)接头盒密封后应保持良好的水密性和气密性。
(4)管道光缆接头盒在手孔内应采取保护和固定措施,接续后的光缆余长应在人手孔内按设计要求盘放并固定整齐。
8、楼内光分纤盒安装
(1) 用户光缆进入楼内后,根据所覆盖用户数量合理分配楼层光分纤点容量。为了便于线路维护和用户管理,楼层光分纤盒所容纳的用户数不宜过多。通常一个楼层光分纤点可多容纳12~48个光纤用户。当安装条件允许时(如弱电竖井中),楼层光分纤点所容纳用户数可适当增加。
(2) 用户光缆和入户蝶形光缆采用熔接方式进行连接。
(3) 由楼层光分纤盒至住户所在楼层明敷设蝶形光缆时,应加装管保护。
(4) 箱体安装高度: 暗装箱底边距地不宜小于1.5m,明装箱底边离地宜为1.8m以上。

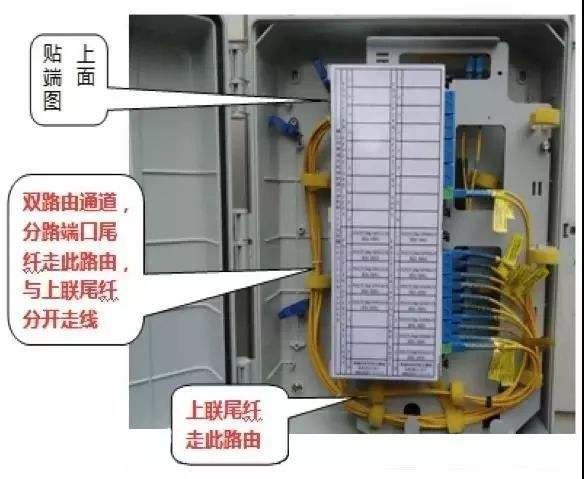

9、光缆交接箱安装
光缆交接箱安装位置应符合下列要求。
(1) 线缆的交汇处或分支处;
(2) 人行道边的绿化带内、院落的围墙角、背风处;
(3) 不易受外界损伤、比较安全隐蔽和不影响环境美观的位置;
(4) 靠近人(手)孔便于线缆出入,且利于施工和维护的位置;
(5) 避开高温、高压、电磁干扰严重、腐蚀严重、易燃易爆、低洼等场所;
(6) 避开设有空调室外机及通风机房等有振动的场所;
(7) 避开行人和车辆的正常通行处。
10、光缆交接箱底座安装
光缆交接箱安装底座应符合下列规定:
(1) 宜采用混凝土现浇底座并预埋PVC 管。
(2) 底座浇注的混凝土宜采用强度等级32.5MPa及以上的水泥。
(3) 底座高度不应小于300mm。
(4) 底座的长度和宽度应大于箱体底部的长度和宽度,长×宽不宜小于800mmX 400mm 。
(5) 箱体应使用M12膨胀螺栓固定于水泥底座。
